90天,白鹤滩水电站泄洪深孔施工再创世界纪录
| 所在地区: | -- | 发布日期: | 2019年12月5日 |

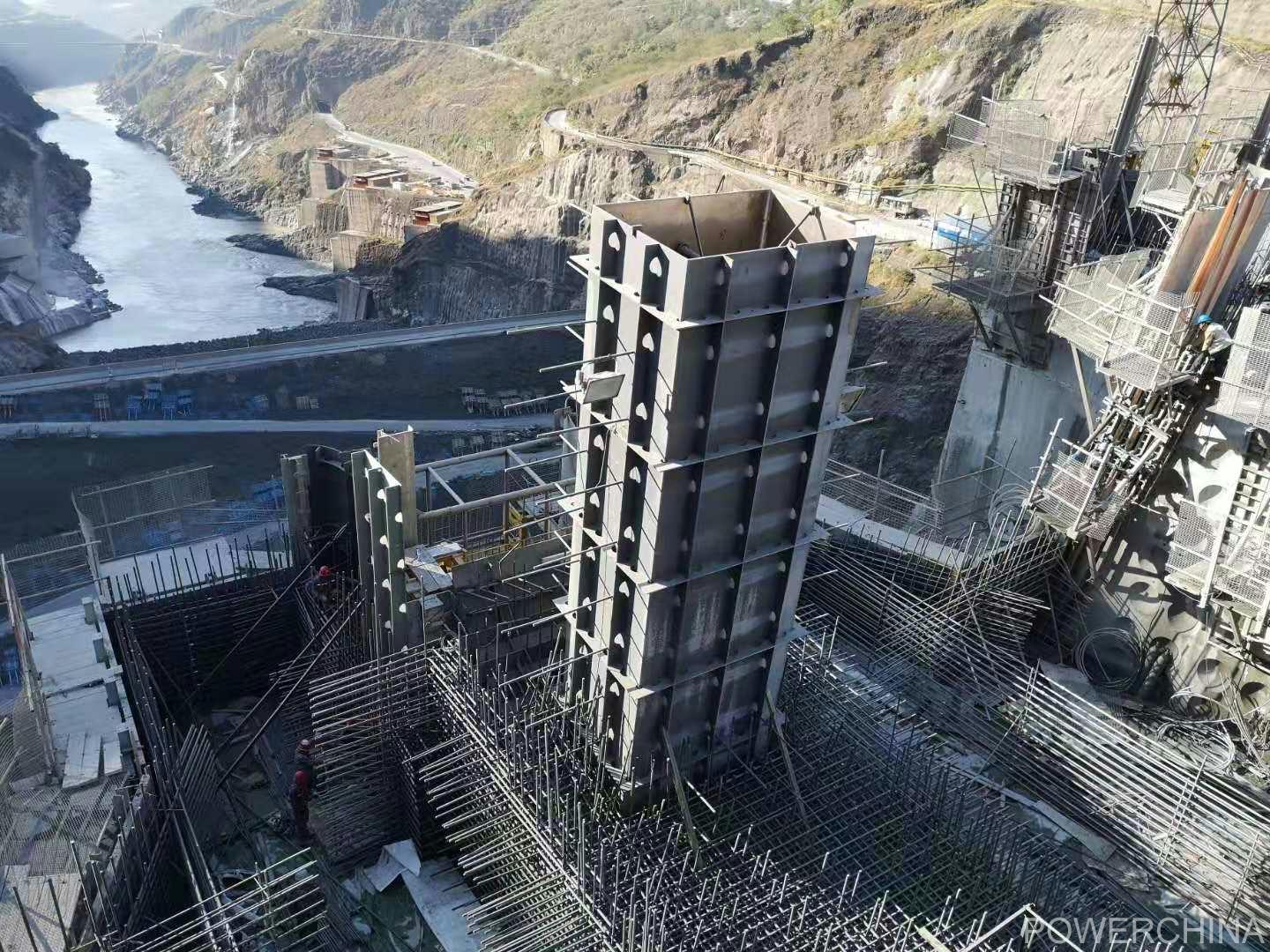

12月5日,随着最后一罐混凝土卸下,由水电四局承建的白鹤滩水电站左岸大坝4号泄洪深孔达到高程730.8米,顺利封顶,提前完成“百日过深孔”目标,用时90天,打破5号泄洪深孔用时96天的封顶纪录,创造同类工程施工用时最短世界纪录。
4号泄洪深孔位于白鹤滩水电站左岸大坝18号坝段该泄洪深孔设计为进口喇叭形,孔顶及侧面采用椭圆形曲线,孔底为圆形曲线,孔身为矩形断面,孔口尺寸长8.0米、宽5.5米、高15米,上下游长度81.304米,是电站7个泄洪深孔中体形最为复杂的。2019年9月5日,4号泄洪深孔开始备仓施工。
泄洪深孔作为电站泄洪设施的重要组成部分,对后期调节水库水位、防洪度汛等有着极其重要的意义。因面临白鹤滩复杂天气、出口闸墩结构体型狭小、施工作业面狭窄、深孔应力复杂、温控要求高、孔出口支撑大梁备仓进度紧张及浇筑质量要求高等施工重难点,深孔施工成为圆满完成白鹤滩工程建设第二个高峰年施工任务最关键的指标之一,是大坝施工的重中之重。
针对泄洪深孔施工过程中作业面狭窄、土建及金结施工相互影响、大风条件不利施工等制约因素及钢衬底部自密实混凝土浇筑困难等难点,水电四局结合深孔埋件及其他结构特点,科学统筹考虑金结施工空间和土建施工空间的相对关系,采取整体3米分层,局部采取超、欠浇方式,合理安排钢衬安装施工程序,创新模板支立工艺,最大限度快速推进施工,先后创造出同类工程13.5天单层备仓最短用时世界纪录,9天完成钢衬安装世界纪录。
目前,白鹤滩水电站7个深孔进入全面施工阶段,左岸大坝3号、4号泄洪深孔已完成封顶,1号泄洪深孔预计2019年12月封顶,2号泄洪深孔预计2020年1月封顶。
?
按照客观、公正、公开的原则,本条信息受业主方委托独家指定在中国建设招标网 www.jszhaobiao.com 发布
注册会员 享受贴心服务
标讯查询服务
让您全面及时掌握全国各省市拟建、报批、立项、施工在建项目的项目信息。
帮您跟对合适的项目、找对准确的负责人、全面掌握各项目的业主单位、设计院、总包单位、施工企业的项目 经理、项目负责人的详细联系方式。
帮您第一时间获得全国项目业主、招标代理公司和政府采购中心发布的招标、中标项目信息。
标讯定制服务
根据您的关注重点定制项目,从海量项目中筛选出符合您要求和标准的工程并及时找出关键负责人和联系方式。
根据您的需要,向您指定的手机、电子邮箱及时反馈项目进展情况。
