巴基斯坦塔贝拉水电站四期扩建项目提前完工
| 所在地区: | 北京-- | 发布日期: | 2021年6月7日 |

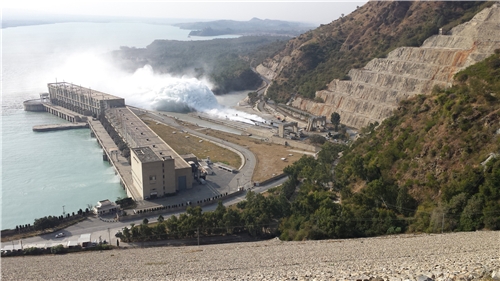

6月3日,巴基斯坦塔贝拉四期扩建项目取水口通过验收,并开始基坑充水,标志着中国电建水电七局承担的施工任务全部完成,较计划提前27天。
塔贝拉水电站距离伊斯兰堡约113公里,原装机共14台,总装机容量为3478兆瓦。塔贝拉四期扩建工程通过将4号灌溉隧洞改为引水发电洞,增加三台机组,使电站装机增大到4888兆瓦。工程由中国电建水电七局承担施工任务,于2013年10月29日开工,原计划于2021年6月30日完工。

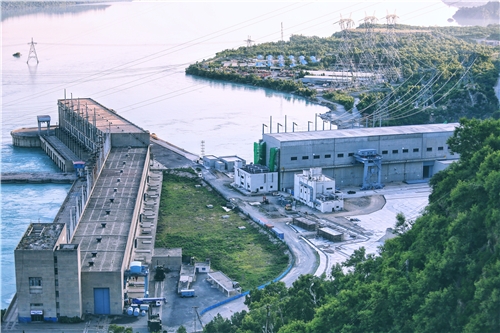

据水电七局现场负责人介绍,2018年2月,新增的三台机组实现发电,每年为巴基斯坦国家电网输送超30亿度清洁电力,满足了200万户家庭的用电需求,不仅极大地缓解了巴基斯坦电力供应紧张的情况,也助力当地经济发展跳出电力短缺的瓶颈。自取得厂房、开关站及压力钢管移交证书后,取水口成为项目最后一个履约攻坚高地。

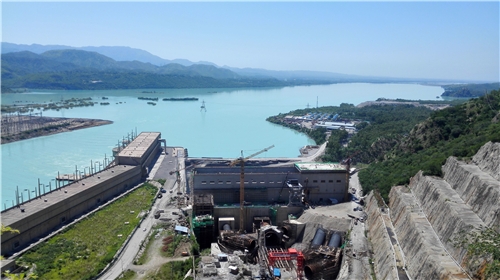

取水口区域受汛期库区水位上涨影响,每年只有7个月枯水期的施工时间,具有工程量大、作业空间受限、安全风险高的特点,是一场工期与水位的赛跑。面对多方面的巨大压力和苛刻的施工环境,项目部合理配备现场施工资源和技术骨干力量,始终确保施工正常推进,受到业主及监理工程师的一致肯定。
目前,项目部保持自我加压、持续发力,积极推动获取最后一个移交证书,同时逐步完成竣工资料整理移交、缺陷处理等收尾工作,确保项目履约画上完满句号,为五期扩建工程的顺利开工打牢坚实的基础。
