拉哇项目必英沟砂石系统顺利完成系统连试
| 所在地区: | 北京-- | 发布日期: | 2022年4月6日 |

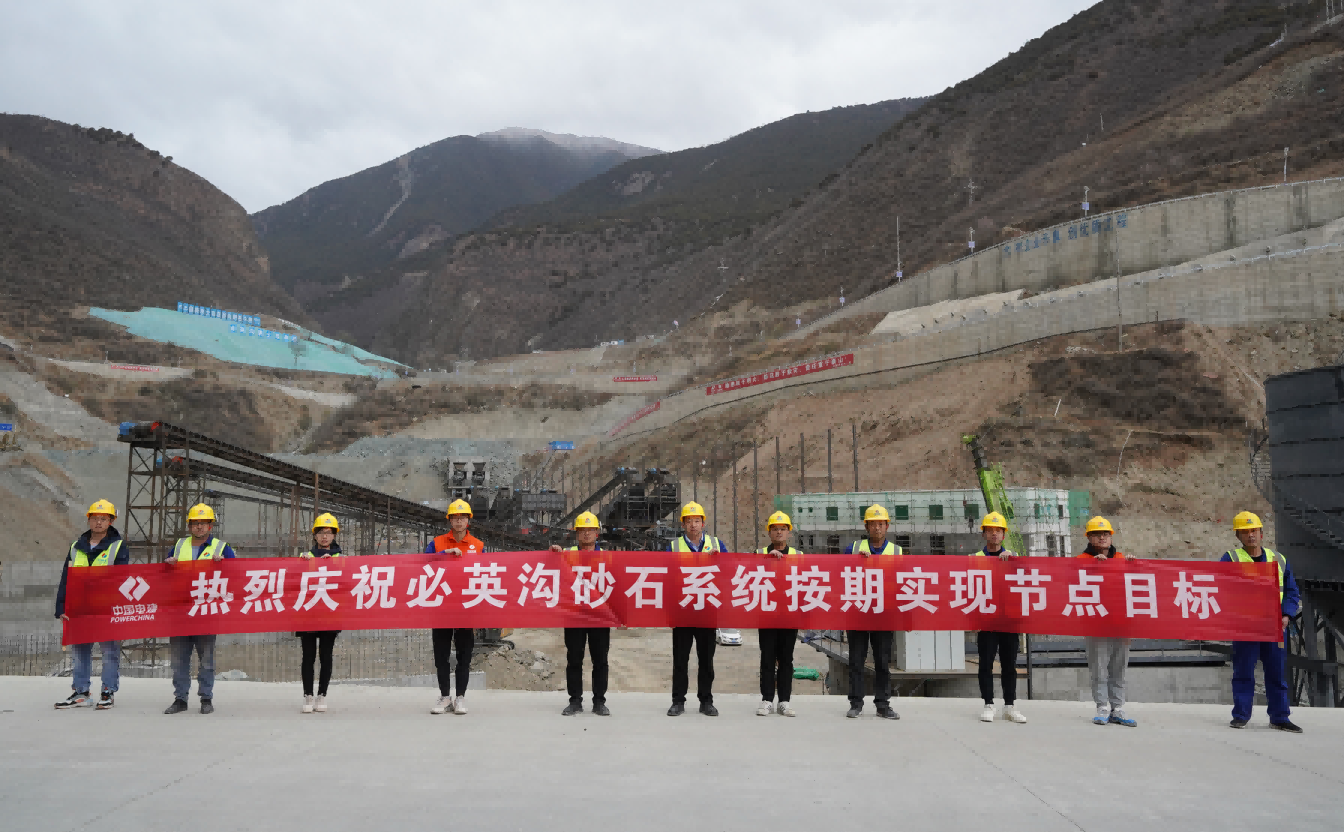

3月31日,金沙江上游拉哇水电站大坝工程项目必英沟砂石、混凝土系统完成首次系统连试,标志着该系统已具备投产条件,由建设安装转向有序运行阶段。
金沙江上游拉哇水电站位于四川省甘孜藏族自治州巴塘县拉哇乡,为满足项目施工需求,在坝址左岸上游2.8千米必英沟挡水坝下游沟内,经回填形成的平台上设计建设砂石、混凝土各一座系统,砂石料加工系统料源主要来自必英沟料场角闪片岩料,砂石料加工系统由粗碎车间、半成品料仓、第一筛分车间、中细碎车间、第二筛分车间、超细碎车间、成品料仓、供排水系统、废水处理系统、除尘系统、供配电系统等部分组成。项目成品砂石料需求总量为96.40万吨,设备总功率为4155千瓦,成品料仓生产能力为每小时450吨,毛料处理能力为每小时550吨。主要供应本标拉哇沟混凝土生产系统的粗骨料、本标大坝所需的垫层料、特殊垫层、反滤料、C7标粗骨料。
必英沟混凝土拌合系统位于必英沟砂石料系统左侧,拌合站设计生产混凝土及喷混凝土总量约40.26万立方米,其中面板混凝土7.76万立方米、趾板及防渗板混凝土1.44万立方米,喷混凝土4.91万立方米,本标其他部位混凝土共计约26.15万立方米,系统生产能力为每小时120立方米,混凝土施工月高峰强度为2.10万立方米/月;水泥应满足10000吨的储量,粉煤灰应满足3000吨的储量,外加剂储量应满足生产高峰期15天的储量,且满足至少2个品种的储存及投加的技术要求。
必英沟砂石、混凝土两大系统于2021年9月20日开工。自开工以来,项目全体成员团结一致、砥砺奋进,缺氧不缺精神,倒排施工计划,严格按照砂石、混凝土系统专项施工方案组织施工。克服了场地及地形限制、安装难度大、建设工期紧、森林消防严峻、设备材料进场受阻、高原工作效率较低等困难。经过近6个月的施工建设,顺利完成了土建施工、金结制安、设备安装、系统联动重载试运行等节点目标。
拉哇项目部将严格落实各项管理举措,保证优质高效生产,为顺利完成世界级高坝建设任务贡献更大力量。
按照客观、公正、公开的原则,本条信息受业主方委托独家指定在中国建设招标网 www.jszhaobiao.com 发布
注册会员 享受贴心服务
标讯查询服务
让您全面及时掌握全国各省市拟建、报批、立项、施工在建项目的项目信息。
帮您跟对合适的项目、找对准确的负责人、全面掌握各项目的业主单位、设计院、总包单位、施工企业的项目 经理、项目负责人的详细联系方式。
帮您第一时间获得全国项目业主、招标代理公司和政府采购中心发布的招标、中标项目信息。
标讯定制服务
根据您的关注重点定制项目,从海量项目中筛选出符合您要求和标准的工程并及时找出关键负责人和联系方式。
根据您的需要,向您指定的手机、电子邮箱及时反馈项目进展情况。
