【重点工程】沙坪一级电站围堰防渗墙快速浇筑
| 所在地区: | 北京-- | 发布日期: | 2023年7月13日 |
7月11日,国家能源集团大渡河沙坪一级电站二期围堰防渗墙仅用时75天完成全线425米约1.9万方浇筑,实现基坑闭气,创国内同等地质条件下最快施工速度。

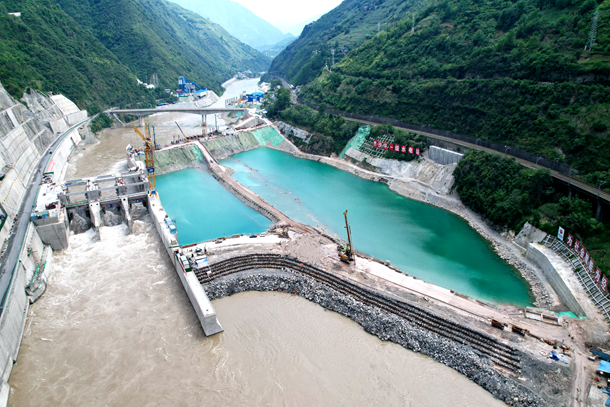

图为沙坪一级电站施工现场
沙坪一级水电站是四川省“十四五”重点建设项目,于2023年3月底实现二期截流,转入导流二期施工。为避免后续施工过程受到水流渗漏带来的安全风险,在二期围堰填筑完成后,该站需进行围堰防渗墙施工使围堰闭气,让整个二期基坑形成一个封闭结构。
自二期截流以来,大渡河枕沙公司始终坚持集团公司“两高一低”的要求,持续发扬攻坚克难精神,紧抓关键线路施工节点目标不放松,高度重视二期围堰施工安全与质量,深度参与现场验收,提前谋划二期围堰施工重点与难点。多次组织专题会议评审施工方案,统一思想、坚定目标,增强资源配置,坚持24小时不停工,坚持现场协调,灵活调整施工顺序,及时解决了槽段频繁塌孔、孤石卡钻头等棘手问题,大大提高了防渗墙造孔、浇筑效率,高质高效推进工程建设,全力确保2025年首台机组发电目标如期实现。
按照客观、公正、公开的原则,本条信息受业主方委托独家指定在中国建设招标网 www.jszhaobiao.com 发布
