国家重大水电项目雅砻江卡拉水电站提前实现大江截流
| 所在地区: | 四川-凉山- | 发布日期: | 2024年1月12日 |
1月12日,由中国电建水电七局·五局·华东院设计施工总承包联合体承建的雅砻江卡拉水电站大江截流暨主体工程建设推进大会在项目现场顺利举行,标志着我国首座全建设周期采用EPC模式的百万千瓦级水电站提前10个月成功实现大江截流,全面转入主体工程建设新阶段。中央广播电视总台、人民日报、新华社、中国新闻网、工人日报、光明网、中国电力报等新闻媒体高度关注,纷纷聚焦报道。
卡拉水电站是雅砻江中游“一库七级”开发的第7级水电站,位于四川省凉山州木里县境内的雅砻江干流河段。电站总装机容量102万千瓦,年平均发电量46.5亿度,相当于每年可节约标煤140万吨,减少排放二氧化碳320万吨。该电站是雅砻江流域水风光一体化基地建设的又一国家重大水电项目,是联系雅砻江中、下游梯级电站的纽带。卡拉水电站的大江截流,标志着杨房沟、两河口水电站相继投产的基础上,雅砻江中游接续开发有序推进,雅砻江流域水风光一体化基地建成后,将成为世界最大的绿色清洁可再生能源示范基地。
卡拉水电站处于雅砻江中游的深山峡谷中,大江截流存在流量大、流速快、龙口水深、河床水位高、场地狭窄等特点。截流最大流速约6.6米每秒,截流过程中总共抛填石料超过12万立方米,历时30个小时。总承包项目团队针对截流技术难题,超前谋划,开展了大量水工模型试验研究,优化了过水围堰布置及体型,提前做好了截流各项准备工作。实施过程中,根据现场情况和监测数据动态调整,采用“宽戗堤、斜进占”,确保顺利实现大江截流。
卡拉水电站是继杨房沟水电站之后,对大型水电站设计施工总承包模式的又一次重要实践。卡拉水电站从前期筹建项目到工程竣工全建设周期采用EPC模式,是对水电行业建设管理模式变革的再创新。
华东院自主研发的卡拉水电站智能建设平台,构建了能够实现全业务、全要素、全流程智能管控的开放式智能建管系统。通过以数据建模设计、数据治理为核心的数据管理,实现了工程全业务的协同管控;通过智能建造应用,提升工程施工本质质量和本质安全水平;在对海量数据进行系统分析和评价的基础上,实现智能决策指挥,助力打造国内大型水电工程EPC建设管理模式的3.0版本。
卡拉水电站大江截流暨主体工程建设推进大会

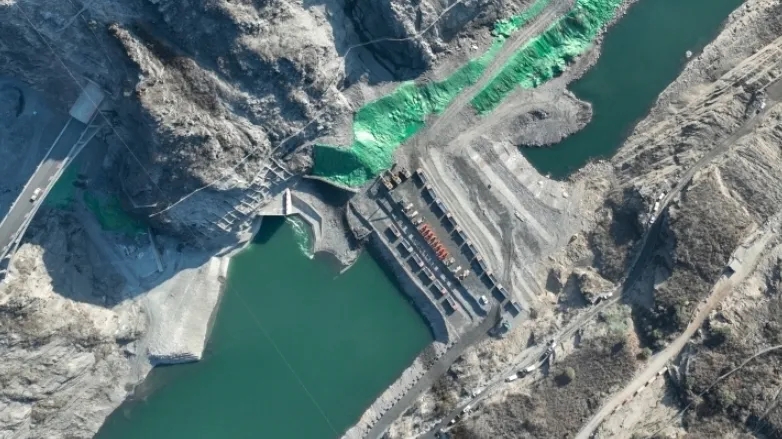

大江截流现场
雅砻江卡拉水电站
按照客观、公正、公开的原则,本条信息受业主方委托独家指定在中国建设招标网 www.jszhaobiao.com 发布
注册会员 享受贴心服务
标讯查询服务
让您全面及时掌握全国各省市拟建、报批、立项、施工在建项目的项目信息。
帮您跟对合适的项目、找对准确的负责人、全面掌握各项目的业主单位、设计院、总包单位、施工企业的项目 经理、项目负责人的详细联系方式。
帮您第一时间获得全国项目业主、招标代理公司和政府采购中心发布的招标、中标项目信息。
标讯定制服务
根据您的关注重点定制项目,从海量项目中筛选出符合您要求和标准的工程并及时找出关键负责人和联系方式。
根据您的需要,向您指定的手机、电子邮箱及时反馈项目进展情况。
