项目管理中心京能20MW大功率风电项目风机基础全部浇筑完成
| 所在地区: | 山西-- | 发布日期: | 2024年10月22日 |

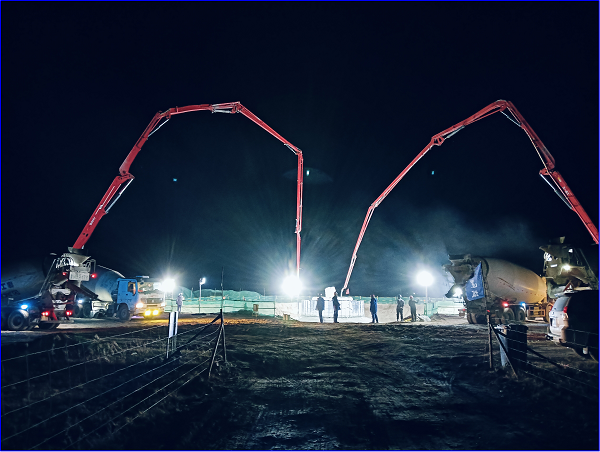

由项目管理中心承建的京能20MW大功率风氢储系统高效集成及灵活控制关键技术重大科技创新示范项目(风电部分)PC总承包项目,自2024年9月16日项目开工以来,项目部通过周密部署、紧密协作,2024年9月28日进行首台基础浇筑,经过14天的奋斗于10月12日,完成三台基础浇筑,在冬季来临之前,抢抓工期,充分展现山安速度。
京能智汇(锡林郭勒)新能源有限公司 20MW 大功率风氢储系统创新示范项目建设于内蒙古锡林郭勒盟西乌旗吉仁高勒镇五间房工业园区,项目是推进能源结构绿色低碳转型的重点示范工程,是落实北京市属企业实现“能耗双控”、“30.60”双碳目标的重要举措,是落实北京市委、市政府做好新发展阶段京蒙对口协作相关要求的具体成果,对加强北京市与内蒙古自治区绿色能源建设及高质量发展具有重要意义。
此次风机基础浇筑的顺利完成,为项目的后续建设奠定了坚实的基础。接下来工程公司及项目部将持续优化资源配置,编排施工计划,在确保安全和质量的前提下加快工程建设进度,全力冲刺全容量并网发电目标。
