【新春走基层】 世界在建最大水电站——白鹤滩水电站最大坝高突破140米

所在地区: 北京-- 发布日期: 2019年2月12日
建设快讯正文

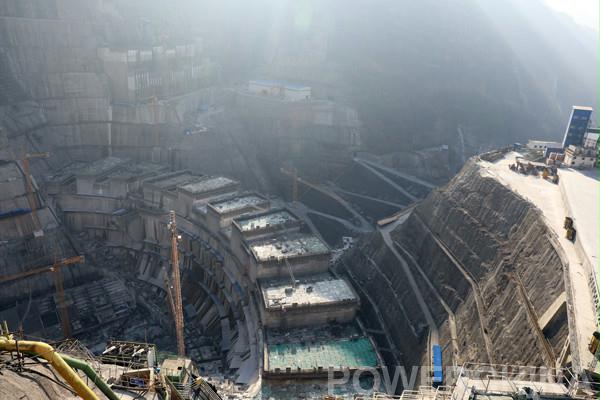

春节放假期间(2月6日至2月10日),由水电四局承建世界在建最大水电站——白鹤滩电站左岸大坝紧张施工,混凝土生产、运输、浇筑不停歇,全坝最高坝段(左岸15号坝段)已突破140米。

2019年是白鹤滩水电站大坝第二个混凝土浇筑高峰年。全年,水电四局白鹤滩施工局承建左岸大坝计划浇筑混凝土146.2万立方米(共计362仓),月高峰浇筑强度14.1万立方米(38仓),平均每天完成1仓,混凝土浇筑强度高、施工组织协调任务重、难度大。

为确保年度生产任务目标实现,春节期间,施工局采取各项措施,确保大坝连续施工。一是提前对节日期间的施工项目和施工计划进行了部署、安排,领导班子成员正常值班,大坝混凝土备仓、混凝土浇筑“一条龙”施工人员及管理、后勤服务人员春节期间正常在岗,并组建了大坝施工突击队伍,填补协作队伍人员缺口,确保混凝土正常施工;二是提前筹划,确保了缆机、拌和系统备品备件、材料储备满足施工要求;三是狠抓安全质量管理不放松,加大节日期间安全值班值守及现场巡视巡查,尤其是做好极大风条件下施工作业安全监管和保温保湿工作,在保证安全的前提下优质生产;四是设置了春节期间施工人员出勤、备仓节点等多项激励措施,激发了全员的生产积极性。

截至2月11日8时31分,施工局节日期间共生产混凝土33561立方米,左岸大坝浇筑15-047、17-047、12-034、14-41共计4仓,浇筑混凝土16672.5立方米,为2019年全年生产任务目标实现打下了坚实的基础。


按照客观、公正、公开的原则,本条信息受业主方委托独家指定在中国建设招标网 www.jszhaobiao.com 发布

注册会员 享受贴心服务

标讯查询服务

让您全面及时掌握全国各省市拟建、报批、立项、施工在建项目的项目信息。

帮您跟对合适的项目、找对准确的负责人、全面掌握各项目的业主单位、设计院、总包单位、施工企业的项目 经理、项目负责人的详细联系方式。

帮您第一时间获得全国项目业主、招标代理公司和政府采购中心发布的招标、中标项目信息。

标讯定制服务

根据您的关注重点定制项目,从海量项目中筛选出符合您要求和标准的工程并及时找出关键负责人和联系方式。

根据您的需要,向您指定的手机、电子邮箱及时反馈项目进展情况。

咨询热线:4000-156-001
