水闸闸墩提前11天浇筑到顶

所在地区: 四川-宜宾-宜宾县 发布日期: 2019年3月22日
建设快讯正文

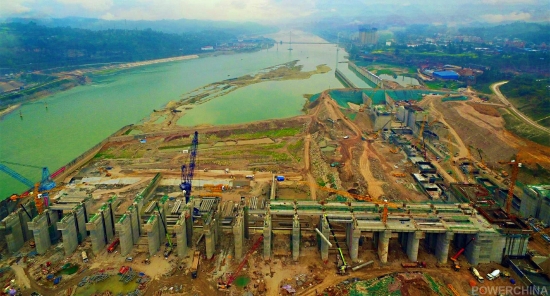

3月19日,随着最后一罐混凝土倒入仓内,由水电五局承建的岷江犍为航电枢纽工程右岸18孔泄水闸闸墩浇筑提前11天到顶。这是继二期三段围堰成功截流后完成的又一个关键性节点,为后续如期实现2019年全面度汛、首台机组发电、三期通航打下了坚实基础。

岷江犍为航电枢纽工程是《岷江(乐山~宜宾段)航电规划报告》中的第三个梯级,是省委、省政府贯彻落实长江经济带发展战略,构建长江经济带综合立体交通走廊的重要举措。水电五局承建了犍为航电枢纽工程土建Ⅱ、Ⅲ标,主要施工内容包括:左岸发电厂房、鱼道工程,右岸18孔泄水闸坝段工程,施工导流一期、二期导流围堰等。

泄水闸闸墩作为岷江犍为航电枢纽工程右岸18孔泄洪闸的关键线路,关系到岷江犍为航电枢纽工程整体的进度。自2018年4月1日开始泄水闸闸墩之初,水电五局犍为项目部将报审的《施工项目进度计划》进行逐级分解,重点加强周进度计划的管控,并保证相关的资源投入,实现“以周保月,以月保年”,逐步完成泄洪闸闸墩的施工节点。并根据泄水闸闸墩节点工期要求,项目部将“所有施工资源向闸墩施工倾斜”,采取了每个闸墩配置一套定型钢模板,每个闸墩配备全部工序的施工班组,保证24小时不间断施工等保证措施,确保泄水闸闸墩顺利履约。过程中项目严格执行“三检制”“一次验收合格率统计”“旁站盯仓”等制度,严把质量关,抓住每个细节,确保工程质量。针对闸墩施工工序、施工特点,对现场危险源进行辨识,每月对危险源进行实时更新,实现对隐患的动态监督管理。针对重要部位和关键工序,在监控过程中发现的隐患及时消除整改。相关机械设备、信号指挥人员定人定岗,安全员每日现场巡视考核,实现安全生产。

泄水闸闸墩施工完成后,犍为项目Ⅲ标工程将全部转入上部启闭机排架施工。项目将继续以高度负责的态度,严格要求,精心施工,认真抓好后续工程建设,确保高标准、高质量地完成工程建设任务,使工程早日交付使用、发挥效益,造福当地。



按照客观、公正、公开的原则,本条信息受业主方委托独家指定在中国建设招标网 www.jszhaobiao.com 发布

注册会员 享受贴心服务

标讯查询服务

让您全面及时掌握全国各省市拟建、报批、立项、施工在建项目的项目信息。

帮您跟对合适的项目、找对准确的负责人、全面掌握各项目的业主单位、设计院、总包单位、施工企业的项目 经理、项目负责人的详细联系方式。

帮您第一时间获得全国项目业主、招标代理公司和政府采购中心发布的招标、中标项目信息。

标讯定制服务

根据您的关注重点定制项目,从海量项目中筛选出符合您要求和标准的工程并及时找出关键负责人和联系方式。

根据您的需要,向您指定的手机、电子邮箱及时反馈项目进展情况。

咨询热线:4000-156-001
